top of page

Clash Detection: como funciona e quanto sua obra economiza

  • 5 de abr.
  • 4 min de leitura

O encontro indesejado

Imagine a cena: a equipe de obra está executando as instalações hidráulicas do terceiro pavimento quando percebe que o trajeto previsto para a prumada de água fria passa exatamente no meio de uma viga de concreto armado. O estrutural não previu. O hidráulico não conferiu. E agora, com o concreto já lançado, alguém vai ter que tomar uma decisão que não deveria existir — furar a viga, desviar a tubulação ou refazer o trecho inteiro. Qualquer que seja a escolha, ela custa tempo, dinheiro e um pedaço da credibilidade do projeto.

Esse tipo de colisão entre disciplinas tem um nome técnico no universo BIM: clash. E o processo de identificá-las sistematicamente antes que cheguem ao canteiro chama-se clash detection. Parece um termo sofisticado, mas na prática é algo brutalmente simples de entender: é a verificação automatizada que cruza todos os modelos 3D de um empreendimento e aponta cada ponto onde um elemento de uma disciplina invade o espaço de outra. Uma tubulação dentro de uma viga. Um eletroduto atravessando um duto de ar-condicionado. Uma porta abrindo contra um pilar. Tudo isso aparece na tela, com coordenadas, imagem e classificação de gravidade, antes de aparecer na obra.

Como funciona na prática

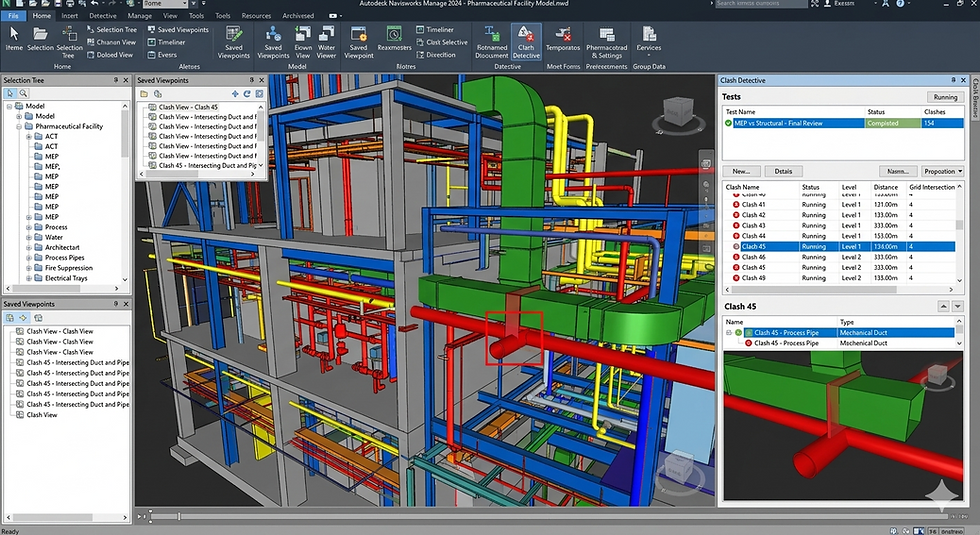

O processo começa com a reunião de todos os modelos BIM do projeto — arquitetura, estrutura, hidráulica, elétrica, AVAC, incêndio e quantas disciplinas houver. Esses modelos são unificados em um ambiente chamado modelo federado, onde coexistem simultaneamente sem se alterar. A partir daí, softwares como Navisworks, Solibri ou BIMCollab rodam regras de verificação que identificam automaticamente as interferências geométricas entre os elementos.

O resultado bruto costuma ser assustador. Um empreendimento residencial de porte médio pode gerar centenas ou até milhares de colisões na primeira rodada. E aqui é onde mora a diferença entre rodar um software e fazer coordenação de verdade. Boa parte dessas colisões são toleráveis ou irrelevantes — um tubo flexível encostando em uma laje, por exemplo, não é necessariamente um problema. O trabalho real está na análise crítica: filtrar os falsos positivos, classificar as interferências por impacto construtivo, propor soluções viáveis e devolver aos projetistas um relatório claro, visual e acionável.

Na DRAWtoBIM, cada colisão relevante é documentada com imagem 3D do ponto de conflito, coordenadas no modelo, identificação das disciplinas envolvidas e uma recomendação de solução. Esse material é consolidado em relatórios BCF ou planilhas de acompanhamento que permitem rastrear o status de cada interferência — aberta, em correção, resolvida. É um processo iterativo: rodamos a detecção, os projetistas corrigem, rodamos novamente até chegar ao relatório final de compatibilização aprovada.

O que a tecnologia entrega e o que ela não entrega

É tentador pensar que o clash detection é um botão mágico. Você aperta, ele lista os problemas e pronto. Mas a realidade é mais nuançada. O software detecta interferências geométricas — ele vê que dois objetos ocupam o mesmo espaço. O que ele não faz é interpretar se aquilo é um problema real, avaliar o impacto construtivo ou decidir quem deve ceder espaço. Isso exige um profissional que entenda de projeto e de canteiro. Alguém que saiba que uma tubulação de 100mm pode ser desviada com uma curva, mas que um duto de ar-condicionado de 600mm não tem essa flexibilidade.

É por isso que, na minha visão, a tecnologia é condição necessária mas não suficiente. Sem o olhar experiente de quem coordena projetos, o clash detection vira apenas uma lista interminável de pontos vermelhos em um modelo 3D. Com coordenação, vira uma ferramenta de decisão que antecipa problemas e reduz custos.

A conta que ninguém quer fazer

Segundo dados frequentemente citados pelo setor, corrigir um conflito em obra custa de 5 a 10 vezes mais do que corrigi-lo em projeto. Mas essa conta é conservadora. Ela não inclui o tempo de espera pela solução, a mobilização de equipe parada, o impacto no cronograma geral e a cascata de efeitos sobre as atividades seguintes. Uma interferência mal resolvida no segundo pavimento pode atrasar a entrega do décimo. E quando o atraso se acumula, o custo não é só financeiro — é reputacional.

Por outro lado, o investimento em clash detection é uma fração do custo total do empreendimento. E o retorno é mensurável: menos RDIs (pedidos de informação), menos aditivos contratuais por incompatibilidade, menos improvisos em campo. É o tipo de investimento que se paga na primeira interferência grave que deixa de existir.

Não é futuro, é presente

As construtoras que já incorporaram o clash detection ao seu fluxo de trabalho não voltam atrás. A previsibilidade que essa prática oferece é viciante — no bom sentido. Saber que o projeto que chegou ao canteiro foi verificado, que as interferências foram resolvidas em reunião de coordenação e que o modelo federado está limpo muda a relação da equipe de obra com o projeto. O mestre de obras confia mais. O engenheiro planeja com mais segurança. E o incorporador dorme melhor.

Se sua construtora ainda não utiliza clash detection, a pergunta não é se vai precisar, mas quantas interferências já passaram despercebidas nos últimos empreendimentos. E quanto custaram. Na DRAWtoBIM, fazemos esse trabalho para construtoras e incorporadoras de todo o Brasil: recebemos os modelos, federamos, rodamos a detecção, analisamos, documentamos e acompanhamos as correções até a aprovação final. Tudo remoto, tudo digital, tudo rastreável. Porque na construção civil, a melhor surpresa é nenhuma surpresa.


Olifer Neto
